Ausbau der Pastor-Klein-Straße und der Peter-Klöckner-Straße

Großprojekte

Ausbau der Pastor-Klein- und Peter-Klöckner-Straße

Die Stadt Koblenz baut die beiden innerstädtischen Erschließungsstraßen Pastor-Klein-Straße und Peter-Klöckner-Straße im Stadtteil Rauental grundhaft aus.

Warum wird gebaut?

Grund für den Ausbau ist zum einen der schlechte bauliche Zustand der vorhandenen Straßen.

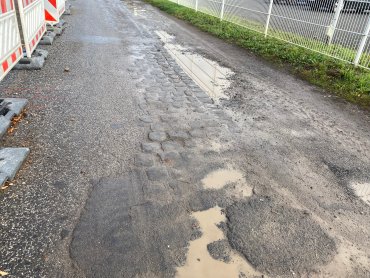

Aktuelle Schäden in der Pastor-Klein-Straße und der Peter-Klöckner-Straße.

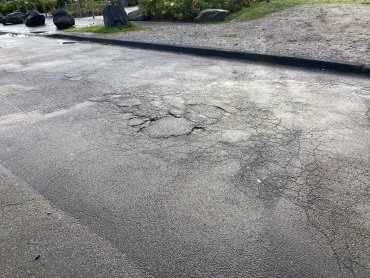

Aktuelle Schäden in der Pastor-Klein-Straße und der Peter-Klöckner-Straße.









Zum anderen sieht der Ausbau eine Neuordnung und Anpassung der Verkehrsräume an den heutigen Bedarf vor. So sind die bestehenden Straßenräume teilweise unstrukturiert und werden ungeordnet genutzt. Es gibt streckenweise keine Gliederung in Fußgänger-, Radfahrer- sowie Straßenverkehrsbereiche. Auch eine Ordnung hinsichtlich der Parkstreifen soll im Zuge der Neugestaltung entstehen.


Was wird gebaut?

Die vorliegende Planung orientiert sich an der Linienführung der vorhandenen Trasse, jedoch erfolgt eine komplett neue Aufteilung der Verkehrsräume sowie die erstmalige Herstellung beidseitiger Gehwege.

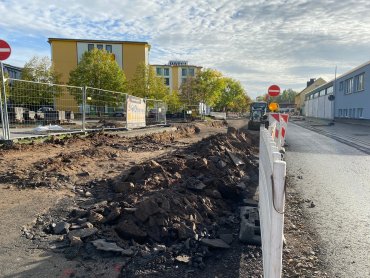

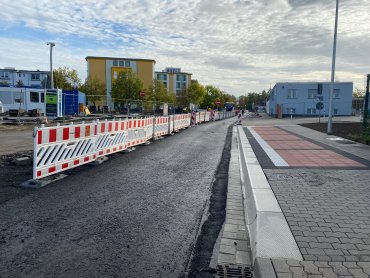

Aktuell laufen die Bauarbeiten in der Pastor-Klein- und Peter-Klöckner-Straße.

Beide Straßen erhalten eine ca. 6,50 Meter breite Fahrbahn aus Asphalt mit entsprechenden Aufweitungen bzw. Einengungen an Querungsstelle bzw. Bushaltestellen, ebenso Gehwege mit einer Regelbreite von 2,50 Meter. Entlang den Straßen entstehen Längsparkplätze, unterbrochen durch Baumscheiben und Grünbeete. Der Fahrradfahrer wird auf der Fahrbahn mitgeführt und erhält teilweise einen eigenen Radfahrstreifen. Im Zuge des Ausbaus wird auch eine sparsame LED-Straßenbeleuchtung installiert.


Ausbau der Pastor-Klein und Peter-Klöckner-Straße



Im Bereich von Straßenkreuzungen sowie an Stellen mit Querungsbedarf für Fußgänger entstehen barrierefreie, sog. getrennte Querungsstellen. D. h. diese sind mit taktilen Bodenelementen zur Führung sehbehinderter Menschen ausgestattet sowie mit entsprechenden Bordsteinen für Menschen mit Mobilitätseinschränkungen. Im Bereich des neuen städtischen Hallenbades entsteht eine Bushaltestelle. Im Zuge des Ausbaus werden zudem durch verschiedene Versorger Leitungen erneuert bzw. ergänzt.

Verkehrsführung

Mit Rücksicht auf den Verkehr und die Anlieger wird die Maßnahme in insgesamt sieben Bauabschnitten durchgeführt. Innerhalb eines jeden Abschnittes wir halbseitig gebaut. Der Verkehr wird überwiegend als Einrichtungsverkehr hindurchgeführt, teilweise jedoch auch in beiden Richtungen mit Ampelregelung. Entsprechende Umleitungen werden jeweils eingerichtet.


Bauabschnitte

Lageplan Bauabschnitte 1 - 4

Lageplan Bauabschnitte 5 - 7

  • Erster Bauabschnitt

    Der erste Bauabschnitt befindet sich in der Pastor-Klein-Straße zwischen der Einmündung Ludwig-Erhard-Straße und dem neuen Hallenbad. Der Verkehr wird als Einrichtungsverkehr in Fahrtrichtung Osten, also von der Ludwig-Erhard-Straße in Richtung Peter-Klöckner-Straße geführt. Gebaut wird von Juli bis Dezember 2023.

  • Zweiter Bauabschnitt

    Der zweite Bauabschnitt beginnt auf Höhe des neuen Moselbades und endet rund 150 Meter weiter in Richtung Peter- Klöckner- Straße. Gebaut wird ab Ende März 2024. Die Bauzeit für diesen Abschnitt wird auf ca. sechs Monate veranschlagt.


  • Fünfter Bauabschnitt

    Parallel zum 1. Bauabschnitt wurde im September mit dem 5. Bauabschnitt begonnen. Dieser befindet sich in der Peter-Klöckner-Straße zwischen der Einmündung Pastor-Klein-Straße und dem Willi-Brandt-Ufer. Der Verkehr wird durch eine Ampel geregelt. Dieser wird voraussichtlich ebenfalls im Dezember 2023 abgeschlossen.
